Prace na terenie nowoczesnej bazy technicznej w Przemyślu Bakończycach idą pełną parą!

Prace na terenie nowoczesnej bazy technicznej dlaPKP Intercity w Przemyślu Bakończycach idą pełną parą! Mijające tygodnie to czas intensywnych działań, montaży i ważnych testów. Co dokładnie dzieje się na budowie? Zaglądamy do poszczególnych sektorów!

Hala przeglądów i myjni oraz budynek administracyjny:

W myjni i hali przeglądów kończymy układanie specjalistycznej żywicy, a na dachu lśni gotowa fotowoltaika. Zakończono montaż nowoczesnej tokarki oraz podestów technicznych. W budynku biurowym zakończono montaż drzwi wewnętrznych, natomiast kolejne ekipy malują ściany i montują sufity.

 Nastawnia i prostownikownia:

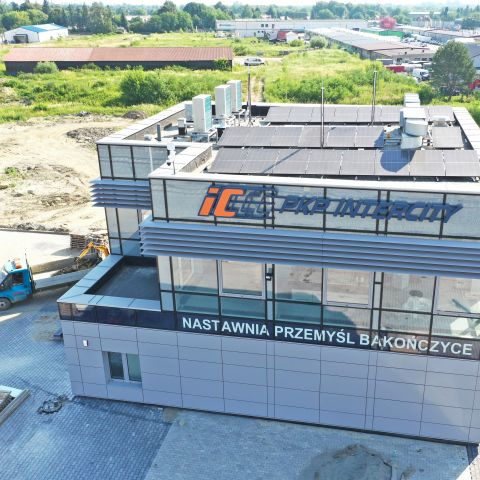

Obiekty są zgłaszane do kolejnych odbiorów technicznych. W nowej nastawni kontynuujemy montaż urządzeń SRK i systemów bezpieczeństwa. Z kolei prostownikownia czeka na docelowe zasilanie.

Tory i trakcja:
Roboty torowe nie zwalniają tempa! Trwa montaż i regulacja kolejnych torów w hali i na zewnątrz. Nad torami zamontowaliśmy już pomosty bramek trakcyjnych, a w halach instalujemy sieć sztywną.

Infrastruktura wokół:
użo dzieje się na zewnątrz – ekipy brukarskie budują drogi i chodniki wokół nastawni oraz hali. Gotowe są już także nowoczesne zbiorniki oraz infrastruktura przy stacji paliw. Trwają prace wykończeniowe przy murach oporowych.

„Stawiamy na najwyższą jakość technologiczną i nowoczesne rozwiązania – od precyzyjnych systemów SRK po zaawansowane wyposażenie hal. Realizacja tak złożonej inwestycji wymaga ogromnej precyzji i idealnego zgrania wszystkich branż. Cieszy mnie, gdy widzę, jak poszczególne elementy łączą się w sprawnie funkcjonującą całość. Zbudujemy tu obiekt, który wyznaczy nowe standardy w obsłudze taboru” – podkreśla Marta Florian-Wojnarowska, kierownik kontraktu. 

Zobacz pozostałe aktualności

Rozpoczęliśmy wznoszenia magazynu na bocznicy kolejowej Przemyśl Bakończyce
07 listopada 2025
Rozpoczęliśmy wznoszenia magazynu na bocznicy kolejowej Przemyśl Bakończyce

Na terenie budowy Infrastruktury Kolejowej w Przemyślu – Bakończycach prace postępują zgodnie z harmonogramem, a kolej...

Przebudowa Stacji Miechów
23 października 2025
Przebudowa Stacji Miechów

We wrześniu 2025 r. zrealizowaliśmy kolejny etap prac w ramach przebudowy stacji kolejowych na linii nr 8, realizowanych w r...

KZN Rail na TRAKO 2025 – razem z Grupą KZN Bieżanów
12 września 2025
KZN Rail na TRAKO 2025 – razem z Grupą KZN Bieżanów

Targi TRAKO w Gdańsku to jedno z najważniejszych wydarzeń branży kolejowej w Europie i miejsce, w którym uczestniczym...

Dofinansowane przez UE
11 sierpnia 2025
Dofinansowane przez UE

  KZN Rail spółka z ograniczoną odpowiedzialnością otrzymała dofinansowanie ze środków Unii Europe...

Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie
18 lipca 2025
Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie

Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie! Zakończyliśmy aplikację masy zalewowej w rejonie rozja...

Modernizacja bocznicy kolejowej Przemyśl Bakończyce- minął rok
07 lipca 2025
Modernizacja bocznicy kolejowej Przemyśl Bakończyce- minął rok

Minął już rok od startu przebudowy bocznicy Przemyśl Bakończyce i… dzieje się naprawdę dużo!    Dwana...

Rozpoczęliśmy wznoszenia magazynu na bocznicy kolejowej Przemyśl Bakończyce
07 listopada 2025
Rozpoczęliśmy wznoszenia magazynu na bocznicy kolejowej Przemyśl Bakończyce

Na terenie budowy Infrastruktury Kolejowej w Przemyślu – Bakończycach prace postępują zgodnie z harmonogramem, a kolej...

Przebudowa Stacji Miechów
23 października 2025
Przebudowa Stacji Miechów

We wrześniu 2025 r. zrealizowaliśmy kolejny etap prac w ramach przebudowy stacji kolejowych na linii nr 8, realizowanych w r...

KZN Rail na TRAKO 2025 – razem z Grupą KZN Bieżanów
12 września 2025
KZN Rail na TRAKO 2025 – razem z Grupą KZN Bieżanów

Targi TRAKO w Gdańsku to jedno z najważniejszych wydarzeń branży kolejowej w Europie i miejsce, w którym uczestniczym...

Dofinansowane przez UE
11 sierpnia 2025
Dofinansowane przez UE

  KZN Rail spółka z ograniczoną odpowiedzialnością otrzymała dofinansowanie ze środków Unii Europe...

Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie
18 lipca 2025
Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie

Kończymy pierwszy etap prac torowych na placu Zawiszy w Warszawie! Zakończyliśmy aplikację masy zalewowej w rejonie rozja...

Modernizacja bocznicy kolejowej Przemyśl Bakończyce- minął rok
07 lipca 2025
Modernizacja bocznicy kolejowej Przemyśl Bakończyce- minął rok

Minął już rok od startu przebudowy bocznicy Przemyśl Bakończyce i… dzieje się naprawdę dużo!    Dwana...
